Оптимизация процесса с помощью имитационного моделирования в SILA Union: практический кейс строительной компании

5 минут

В современных условиях эффективность бизнес-процессов становится ключевым фактором конкурентоспособности компании. Особенно это касается процессов, напрямую влияющих на взаимодействие с клиентами и скорость заключения сделок. Пример повышения операционной эффективности процессов при помощи SILA Union в нашей сегодняшней статье.

Описание проекта

Объект исследования — небольшая строительная компания с годовым оборотом 382 млн рублей и штатом 58 сотрудников. Основной запрос — оптимизация процесса подготовки и заключения договоров на строительство частных домов.

Параметры проекта

  • Стоимость: 440 000 рублей
  • Длительность: 3 месяца
  • Методология: имитационное моделирование и функционально-стоимостной анализ
  • Программное обеспечение: SILA Union Modeler Cloud (ПО SILA Union включено в реестр российских программ для электронных вычислительных машин и баз данных Приказом Минкомсвязи России от 09.06.2020 №272, Рег. номер ПО: 6685)

Анализ текущего состояния процесса

Исходная схема процесса, представленная во внутреннем регламенте Заказчика «Договорная работа», включала три этапа:
  • Разработка КП
  • Согласование КП
  • Отправка КП клиенту

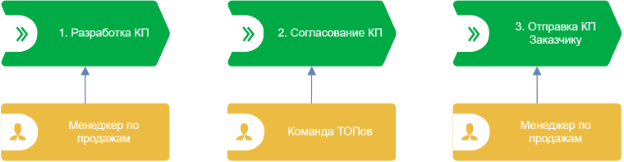

Рисунок 1. Принципиальная схема процесса
Схема выглядит простой и логичной. По мнению генерального директора (основной Заказчик проекта), процесс примерно так и работает. Но есть два момента, которые его «напрягают»:
  1. ТОПы не всегда могут договориться и тогда периодически приходится подключаться ему: «такие КП разбираем на еженедельных совещаниях по четвергам с 10.00 до 12.00. Соответственно растягиваются сроки разработки КП».
  2. Часть Клиентов «отваливаются из-за того, что просто не дождались наших цифр».

Исследования на местах показали существенные отклонения от формальной модели:

  • 70% КП не проходили согласование с первого раза;
  • 50% из них не согласовывались и повторно.

Для детального анализа процесса консультанты Business Set построили As Is модель процесса в системе SILA Union и провели комплексное исследование, включающее имитационное моделирование и функционально-стоимостной анализ.

Обзор As Is модели процесса

  1. Оформить коммерческое предложение.

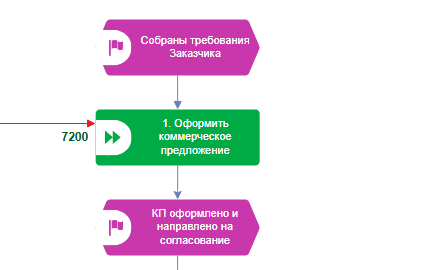

Рисунок 2. Фрагмент 1 As Is модели процесса
Эту активность выполняет менеджер по продажам. Средняя продолжительность: два часа (на схеме трудоемкость операции указана в секундах).
2. Первое согласование коммерческого предложения
Рисунок 3. Фрагмент 2 As Is модели процесса
В согласовании процесса участвует группа руководителей (рисунок 4).

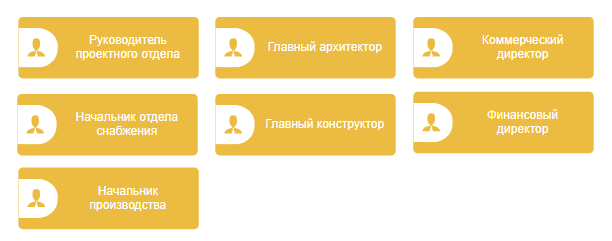

Рисунок 4. Руководители, участвующие в согласовании КП
На согласование КП регламентом «Договорная работа» определено 3 рабочих дня. Руководители в этом интервале и работают. Чистая трудоемкость работы руководителя с документом составляет в среднем 45 минут (2700 секунд на диаграмме). Многие руководители при поступлении КП откладывают работу с ним на третий день (79 200 секунд рабочего времени простоя КП на диаграмме). Согласование осуществляется всеми руководителями параллельно. Около 70% всех КП возвращаются менеджеру на доработку. Это объясняется тем, что большая часть КП делается не по типовым проектам компании, для корректного расчета стоимости которых у менеджера по продажам есть все, а по индивидуальным.
Отклоненные КП возвращаются на доработку менеджеру по продажам. Для внесения корректировок в КП ему требуется уже гораздо меньше времени, чем на разработку КП: в среднем 45 минут.
3. Повторное согласование коммерческого предложения

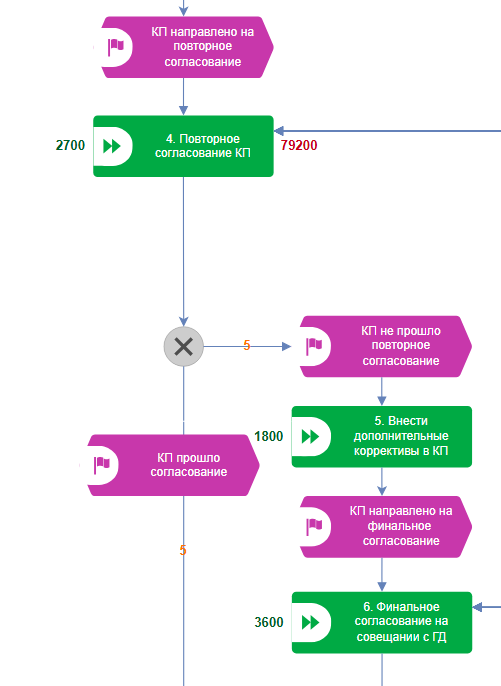

Рисунок 5 Фрагмент 3 As Is модели процесса
В повторном согласовании КП участвуют те же руководители, что и на первичном согласовании (см. рисунок 4). На повторное согласование регламент «Договорная работа» также дает три рабочих дня. Соответственно многие руководители и в этот раз задачу откладывают на последний (третий) день.
4. Финальное согласование коммерческого предложения
В 50% случаев КП не проходят и повторное согласование. В этом случае после корректировки несогласованное КП выносится на совещание ТОП-менеджеров по четвергам. На этом совещании под председательством генерального директора принимается итоговая версия КП (см. рисунок 5).
5. Отправка согласованного КП Заказчику

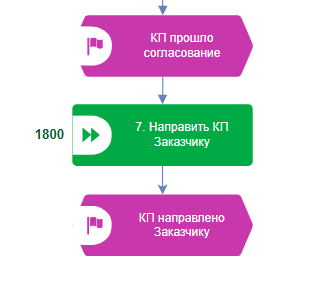

Рисунок 6. Фрагмент 4 As Is модели процесса
Согласованное КП менеджер по продажам направляет Заказчику.
О том, как правильно настроить имитационную модель процесса в SILA Union вы можете узнать на наших курсах, либо заказав у нас пилотный проект, подобный этому. Формат статьи не позволяет глубоко погрузиться в технические вопросы работы с моделью. Поэтому мы сразу переходим к обзору результатов.

Результаты анализа

В течение месяца все 10 экземпляров процесса выполнены полностью:
Рисунок 7. Информация о ходе выполнения процесса в интерфейсе SILA Union
Общие итоговые показатели:
  • Средняя длительность процесса: 4 дня
  • Производительное время: 5%
  • Стоимость одного КП: 27 081 руб.
  • Непроизводительное время на 10 КП: 39 суток

Предложенные решения

Комплекс мер по оптимизации:
  • Внедрение жесткого расписания работы с КП
    Отменить норматив «три рабочих дня на согласование КП». Вместо этого норматива забюджетировать в рабочем календаре каждого согласующего руководителя время на регулярную работу с КП: ежедневно с 13.00 до 15.00. Если КП для проработки в какой-либо из дней нет, то это время высвобождается на другие задачи руководителя.
  • Увеличение доли типовых проектов
    Как показали исследования, менеджеры по продажам плохо знали типовые проекты компании и совсем не были замотивированы на их продажу. Проще собрать любые пожелания Заказчика и потом уже согласовывать их внутри организации. В качестве улучшения все типовые проекты домов были собраны в единый каталог, разработаны скрипты продаж этих типовых проектов, показатель “доля реализованных типовых проектов” была включена в систему мотивации продавцов.
  • Упрощение согласования для типовых КП.
    КП по типовому проекту с ТОПами согласовывать не нужно, достаточно согласования только со стороны Руководителя проектного офиса.

Результаты оптимизации

Достигнутые показатели:
  • Длительность процесса сократилась до 2 дней
  • Производительное время увеличилось до 7%
  • Стоимость одного КП снизилась до 11 789 руб.
  • Непроизводительное время сократилось вдвое

Экономический эффект

  • Экономия на каждом КП: 15 292 руб.
  • Общая экономия на 10 КП (экономия в месяц): 152 920 руб.
  • Снижение затрат на 56%

Выводы и рекомендации

Ключевые достижения:
  • Существенное сокращение длительности процесса
  • Значительное снижение себестоимости
  • Улучшение качества обслуживания
  • Разгрузка топ-менеджмента

Данный проект демонстрирует, как имитационное моделирование и функционально-стоимостной анализ процессов в SILA Union может привести к значительным улучшениям ключевых показателей эффективности как отдельно взятого процесса, так и бизнеса в целом. Внедрение предложенных решений создало прочную основу для дальнейшего развития компании и повышения её конкурентоспособности на рынке.

Примечательно, что инвестиции в оптимизацию процесса полностью окупились менее чем за три месяца благодаря реализованным улучшениям.
Хотите такие же результаты для своего бизнеса?
Мы поможем оптимизировать и ваши процессы:
  • Сократим сроки работы
  • Снизим затраты
  • Повысим эффективность

Закажите пилотный проект оптимизации прямо сейчас — и получите впечатляющий результат!

Свяжитесь с нами для бесплатной консультации.
